AI科技廠辦公室隔間、庫板隔間實作-銓勵庫板隔間工程

加入好友

AI科技廠辦公室隔間、庫板隔間實作-銓勵庫板隔間工程

華亞科學園區|辦公室/機房/生產區 更新工程

本文章經由客戶授權認證同意刊登,非經同意不得任意轉載。

本次承接的是位於華亞科學園區內辦公室及機房還有生產區更新的庫板隔間工程, 本次工程施作時間為期四週。進場前置作業,與業主完成圖面確認後,備料並按排定時間進場。

第一週:拆除作業

現場有大面積的舊有庫板隔間拆除,既有庫板隔間使用年限已久,含蝕刻製程作業區, 造成庫板有大面積生鏽的情況發生。藉助吸盤使力卸除庫板的功能幫助不大, 只能耗費更大的人力去搬動庫板,或是以破壞的方式拆除。

  • 板子上貫穿許多管線,部分庫板埋有電管,仍處通電可使用狀態。
  • 需與水電協調先後施工順序,確保安全。
  • 拆除作業在四天內完成,並將廢棄物清運出場。

第二、三週:庫板隔間(立板)

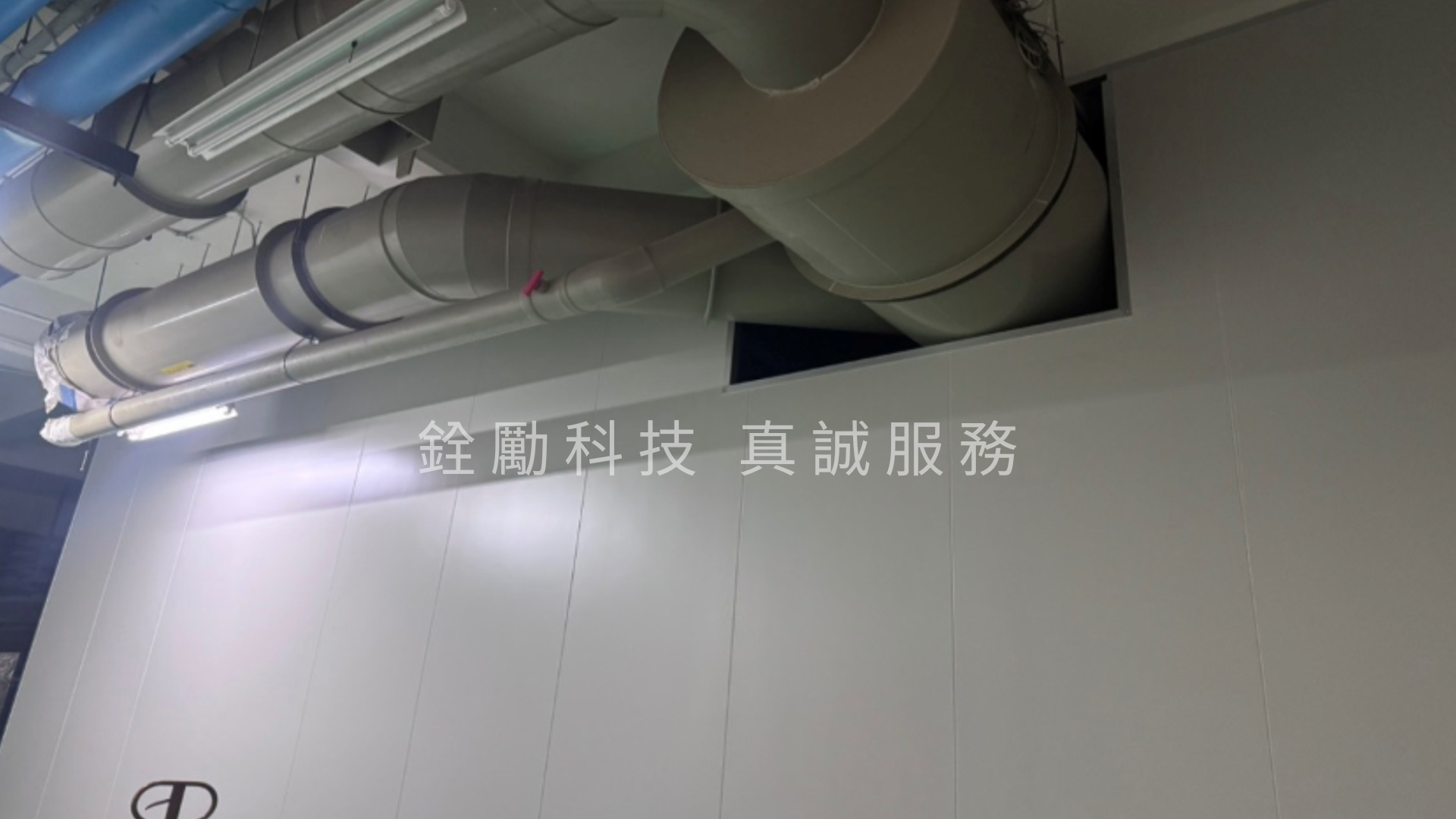

依據設計圖,師傅精準地完成所有隔間牆的放樣,經業主確認無誤後, 開始進行庫板隔間施作。由於是舊廠房增建庫板隔間工程, 天花上方既設線槽、風管、消防風管、設備排氣風管、冰水管交錯密集, 而本次隔間牆為全高牆,因此位置常與管線衝突,是本次施工一大挑戰。

銓勵科技師傅於衝突處進行精準開孔並完善收邊,維持結構強度與美觀。 隔間主體結構完成後,隨即安裝各區門扇;並同步進行矽膠填縫等細部收尾, 此時庫板隔間已大致成形。

第三週:輕鋼架天花

業主選用無塵石膏板貼皮作為天花板建材,使用於擴建之辦公室(兩間合併)。 天花完成後,整體空間更顯明亮清爽。

回顧進場時的拆除場景到今日的完工成果,是一趟工程挑戰與收穫並存的旅程; 我們與業主建立良好合作關係,期待未來有更多合作機會。

© 銓勵科技 — 庫板隔間工程紀實(華亞科學園區)。如需引用,請先取得書面同意。
TOP

面板色卡

珍珠白

(高效能抗菌抗新冠)

28J4

象牙白

(高效能抗菌抗新冠)

2337

蓮花白

28A1

抗靜電鋼板

(提供珍珠白)

28J5

鹽化鋼板

(PVC貼皮)

2016

氟碳烤漆

(PVDF)

29A1

霧面白鐵

(2B)

2900

砂面白鐵

(髮絲紋)

2901

鏡面白鐵

29BA

抗指紋白鐵

2905

白鐵烤漆

29J4

白鐵

(#316)

2916

雪花白

2AK1

香檳白銀

2AK2

白橡木

2AK3

紅豆杉

2AK4
